Pauschalpreis im Bauvertrag: Wann sind Mehrkosten in Österreich berechtigt?
Ein Festpreis beantwortet nicht jede Kostenfrage. So prüfen Sie Leistungsumfang, Nachträge, Risikoverteilung und Nachweise bei Bau oder Sanierung.
Zuletzt aktualisiert am 13. August 2026

Kurzantwort
Ein Pauschalpreis deckt die vereinbarte Bauleistung ab. Mehr Aufwand allein berechtigt den Unternehmer grundsätzlich nicht zu einem höheren Preis. Zusatzforderungen können dennoch entstehen, etwa bei wirksam beauftragten Änderungen oder einem vertraglich anders zugeordneten Risiko. Entscheidend sind der gesamte Vertrag und die konkrete Ursache – nicht nur eine fehlende Position im Leistungsverzeichnis.
Stand: September 2026. Dieser Ratgeber behandelt österreichische Bau- und Sanierungsverträge.

Beim Abschluss eines Bauvertrags mit Pauschalpreis versprechen sich Bauherren vor allem eines: Kostensicherheit. Die Rechnung ist klar, das Risiko scheint verteilt. Doch in der Praxis entstehen regelmäßig Mehrkosten, die der Bauunternehmer zusätzlich in Rechnung stellt – und hier beginnt der Streit. Wann diese Mehrkosten berechtigt sind, hängt von einer Reihe von Faktoren ab, die im Bauvertrag, in der Planung und in den Umständen der Bauausführung liegen.
Wer einen Hausbau plant oder eine Sanierung beauftragt, sollte die wesentlichen Regeln kennen. Damit Sie wissen, welche Kosten Sie tatsächlich tragen müssen und welche Ansprüche Sie gegen den Bauunternehmer haben, haben wir die wichtigsten Punkte zusammengefasst. Wenn Sie unsicher sind, wie ein konkreter Bauvertrag einzuordnen ist, können Sie gerne mit uns Kontakt aufnehmen – wir unterstützen bei Objektunterlagen und vermitteln bei Bedarf an befugte Fachberater.
Das Wichtigste auf einen Blick
- Pauschalpreis und unverbindlicher Kostenvoranschlag sind unterschiedliche Vereinbarungen.
- Vertrag, Pläne, Leistungsbeschreibung und zugesagter Erfolg bestimmen gemeinsam den Leistungsumfang.
- Ein fehlender schriftlicher Nachtrag bedeutet nicht automatisch, dass keine Zahlungspflicht besteht.
- Unvorhergesehene Umstände führen nicht automatisch zu einem Anspruch auf Mehrkosten.
- Anforderungen an Warnung, Anmeldung, Beauftragung und Nachweise sind gesondert zu prüfen.
Was bedeutet Pauschalpreis im Bauvertrag?
Ein Pauschalpreis ist eine Vereinbarung, bei der sich der Bauunternehmer verpflichtet, eine definierte Leistung für einen festen Geldbetrag zu erbringen. Bei unverändertem Leistungsumfang trägt er grundsätzlich sein Kalkulationsrisiko. Auch höherer Arbeitsaufwand oder teurere Ausführung führen daher nicht ohne Weiteres zu einer Preiserhöhung. OGH: 9 Ob 41/04a zur Pauschalpreisvereinbarung.
Davon zu unterscheiden ist ein Kostenvoranschlag. § 1170a ABGB regelt insbesondere die ausdrückliche Gewähr für seine Richtigkeit sowie erhebliche unvermeidliche Überschreitungen bei einem Voranschlag ohne Gewähr. Für Letztere bestehen eine unverzügliche Anzeigepflicht und mögliche Rücktrittsrechte; bei unterlassener Anzeige kann der Mehrarbeitsanspruch entfallen. Diese Regeln dürfen nicht schematisch mit jeder Pauschalpreisabrede gleichgesetzt werden. RIS: § 1170a ABGB.
Leistungsverzeichnis und Vertragsgrenzen richtig lesen
Ein präzises Leistungsverzeichnis reduziert Streit über Arbeiten, Materialien und Ausführung. Lesen Sie es zusammen mit Plänen, technischen Vorgaben, Vorbemerkungen, Ausschlüssen und der Beschreibung des geschuldeten Erfolgs. Die Vertragsauslegung richtet sich insbesondere nach dem tatsächlichen Parteiwillen und der redlichen Verkehrsübung; der bloße Wortlaut einer einzelnen Position entscheidet nicht immer. RIS: § 914 ABGB.
Eine nicht einzeln angeführte Arbeit kann daher im vereinbarten Gesamtumfang enthalten sein. Umgekehrt macht ein Pauschalpreis nicht jede spätere Erweiterung kostenlos. Halten Sie fest, welche Planung zugrunde liegt, welche Eigenschaften zugesagt sind und welche Leistungen ausdrücklich ausgenommen werden.
Wann können Mehrkosten berechtigt sein?
Änderungen durch den Bauherrn
Wünschen Sie während der Ausführung zusätzliche Räume, andere Fenster oder eine hochwertigere Ausstattung, kann das eine entgeltliche Vertragsänderung sein. Klären Sie vor der Ausführung Leistung, Preis, Terminfolgen und die Beauftragung durch eine bevollmächtigte Person. Schriftliche Nachträge sind zur Beweissicherung besonders sinnvoll. Ob sie eine zwingende Wirksamkeitsvoraussetzung bilden, ergibt sich aber nicht allein aus der Bezeichnung „Pauschalpreis“.
Bodenverhältnisse und verborgene Schäden
Altlasten, Wasser oder beschädigte Bestandsbauteile können zusätzlichen Aufwand verursachen. Daraus folgt noch keine automatische Zahlungspflicht des Bauherrn. Prüfen Sie die vereinbarte Risikozuordnung, vorhandene Gutachten, Erkennbarkeit und den Leistungsumfang. Auch Prüf- und Warnpflichten des Unternehmers können entscheidend sein.
Fehler in Planung oder Vorgaben
Nicht jeder Planungsfehler geht automatisch zulasten des Bauherrn. Entscheidend ist unter anderem, wer die Planung schuldet, welche Informationen vorlagen und ob der Unternehmer erkennbare Probleme hätte melden müssen. § 1168a ABGB sieht eine Warnpflicht bei offenbar untauglichem beigestelltem Stoff oder offenbar unrichtigen Anweisungen vor. RIS: § 1168a ABGB.
Behördliche Anforderungen und Preisänderungen
Neue Auflagen oder steigende Material- und Lohnkosten sind zunächst Anlass zur Prüfung. Erforderlich sind eine konkrete Anspruchsgrundlage und die richtige Risikozuordnung. Kontrollieren Sie insbesondere, ob eine wirksame Preisänderungsklausel vereinbart wurde und ob die betreffende Anforderung bereits bei Vertragsabschluss zu berücksichtigen war. „Unerwartet“ ist keine selbstständige Anspruchsgrundlage.

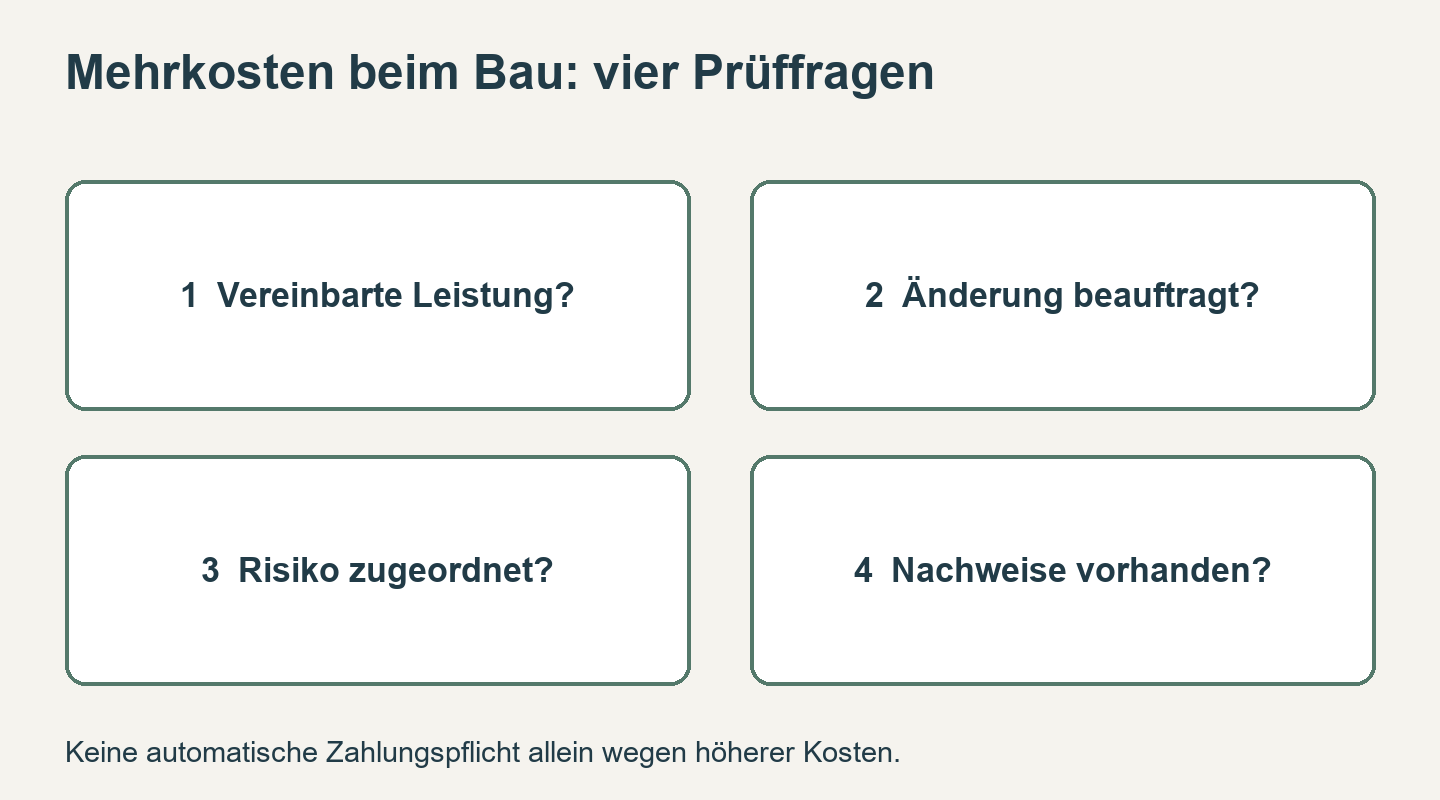

Vier Fragen zu jeder Zusatzforderung
- Leistung: Was war ursprünglich geschuldet, was wurde tatsächlich geändert?
- Beauftragung: Wer hat die Änderung wann vereinbart und war diese Person dazu befugt?
- Risiko: Wem weist der Vertrag die konkrete Ursache zu, und bestehen Warnpflichten?
- Nachweis: Sind Mengen, Kosten, Ablauf und erforderliche Anmeldungen nachvollziehbar belegt?
Schritt für Schritt bei strittigen Mehrkosten
- Fordern Sie eine prüffähige Aufstellung mit Begründung und Bezug zu den Vertragsunterlagen an.
- Sichern Sie Pläne, Angebote, E-Mails, Bautagesberichte, Fotos und bereits vereinbarte Nachträge.
- Lassen Sie technische Fragen durch unabhängige Fachleute und die Anspruchsgrundlage rechtlich prüfen.
- Antworten Sie nachvollziehbar und schriftlich; beachten Sie konkrete vertragliche und gesetzliche Fristen.
- Stimmen Sie das weitere Vorgehen ab, bevor Arbeiten unterbrochen oder Zahlungen zurückgehalten werden. Auch unberechtigte Zurückbehaltung kann Folgen haben.
Für Prüfungen oder Gutachten gibt es keine allgemeingültige Tagesfrist oder Pauschalkostenspanne. Umfang, Dringlichkeit und Honorar sollten vor Beauftragung geklärt werden.
Beispiel: Feuchte und beschädigte Decke bei einer Sanierung
Angenommen, eine Altbausanierung wurde für 150.000 Euro vereinbart. Nach Öffnen der Bauteile verlangt der Unternehmer weitere 25.000 Euro wegen Feuchtigkeit und einer beschädigten Holzbalkendecke. Das ist ein fiktives Beispiel, kein tatsächlicher Kundenfall.
Die fehlende Einzelposition und der erst später sichtbare Schaden reichen für ein sicheres Ergebnis nicht aus. Zu prüfen sind der vereinbarte Sanierungserfolg, Besichtigungen und Befunde, Risikoklauseln, Warnungen, Beauftragung und die Höhe der erforderlichen Zusatzleistung. Ein Bodengutachten würde diese Fragen zur Bestandsdecke nicht ohne Weiteres beantworten. Erst nach dieser Prüfung lässt sich die Forderung beurteilen.
Typische Fehler vermeiden
Mündliche Absprachen nicht dokumentieren
Bestätigen Sie Vereinbarungen schriftlich. Das schafft Beweise und macht Leistung, Preis und Zuständigkeit nachvollziehbar. Eine mündliche Vereinbarung ist jedoch nicht allein deshalb stets unwirksam.
Änderungen ohne Kostenklärung ausführen lassen
Auch eine kleine Erweiterung kann den Preis und den Termin beeinflussen. Fordern Sie nach Möglichkeit vorab ein Nachtragsangebot und legen Sie fest, wer Änderungen freigeben darf.
Nur auf die Überschrift „Festpreis“ vertrauen
Vergleichen Sie die Leistungsbeschreibung, Ausschlüsse und Preisänderungsklauseln. Bei unklaren Positionen helfen konkrete Rückfragen mehr als die bloße Bezeichnung des Vertrags.
Keine Reserve oder ungeprüfte Vorauszahlungen
Planen Sie eine zum Objekt passende Reserve und einen nachvollziehbaren Zahlungsplan. Eine bestimmte Prozentquote schützt nicht automatisch vor Ausfall des Unternehmers. Sicherheiten, Leistungsstand und mögliche Insolvenzrisiken müssen zum Projekt passen.
Checkliste vor Vertragsabschluss
- Ist der Leistungsumfang einschließlich Plänen und Ausschlüssen verständlich?
- Welche Unterlagen und Gutachten sind Vertragsgrundlage?
- Wer trägt konkret Planungs-, Baugrund- und Mengenrisiken?
- Wie werden Änderungen vereinbart und Zusatzforderungen geprüft?
- Bestehen Warn-, Anmelde- oder Dokumentationspflichten?
- Sind Preisänderungen, Termine und Verzögerungsfolgen geregelt?
- Passen Zahlungen und Sicherheiten zum nachgewiesenen Leistungsstand?
- Wurden unklare Klauseln vor der Bindung fachlich geprüft?
Häufige Fragen
Muss ich ohne unterschriebenen Nachtrag nie zahlen?
Nein. Ein schriftlicher Nachtrag verbessert die Beweislage, ist aber nicht in jeder Konstellation die einzige mögliche Anspruchsgrundlage. Vertrag, Beauftragung und Formvorgaben müssen gemeinsam geprüft werden.
Sind verspätet angemeldete Mehrkosten immer geschuldet?
Nein. Eine fehlende oder verspätete Anzeige kann je nach gesetzlicher oder vertraglicher Regelung erhebliche Folgen bis zum Anspruchsverlust haben. Die Aussage, objektiv entstandene Kosten seien immer zu ersetzen, wäre zu pauschal.
Gilt die ÖNORM B 2110 automatisch?
Die Anwendbarkeit vereinbarter Vertragsnormen muss anhand des Vertrags geklärt werden. Gehen Sie nicht allein wegen eines Bauvorhabens davon aus, dass sämtliche Regeln einer ÖNORM Vertragsinhalt geworden sind.
Was bedeutet eine Übernahme der Bauleistung?
Dokumentieren Sie bei der Übergabe Leistung, Mängel und offene Positionen. Welche Rechtsfolgen daran anknüpfen, hängt vom österreichischen Recht und der konkreten Vereinbarung ab. Eine pauschale Erklärung, mit jeder Übernahme seien alle Mängel oder Zusatzkosten akzeptiert, trifft nicht zu.
Unterstützung bei Objekt und Unterlagen
Simon Immobilien unterstützt Sie bei der Bewertung und Vermarktung einer Immobilie sowie bei der Zusammenstellung relevanter Objektunterlagen. Die rechtliche Prüfung eines Bauvertrags oder strittiger Mehrkosten erfolgt durch befugte Fachberater. Kontaktieren Sie Simon Immobilien.
Dieser Artikel wurde mit KI erstellt. Er dient ausschließlich der allgemeinen, unverbindlichen Information zu Pauschalpreisvereinbarungen und Mehrkosten bei Bauverträgen und ersetzt keine individuelle Rechts- oder Steuerberatung beziehungsweise fachliche Prüfung. Die Beurteilung hängt von den konkreten Unterlagen und Umständen ab. Trotz sorgfältiger Erstellung kann keine Gewähr für Richtigkeit, Vollständigkeit und Aktualität im konkreten Einzelfall übernommen werden. Die gesetzliche Haftung bleibt unberührt.
Mehr aus Recht & Steuern
- Grunderwerbsteuer in Österreich 2026: Kauf, Schenkung und ErbschaftWeiterlesen arrow_forward
- Wohnung kleiner als vereinbart: Kaufpreisminderung in ÖsterreichWeiterlesen arrow_forward
- Kaufanbot und Vorvertrag in Österreich: Bindung, Vorbehalte und RücktrittWeiterlesen arrow_forward
- Bestellerprinzip bei Gewerbeimmobilien: Wer zahlt die Provision?Weiterlesen arrow_forward
Persönliches Gespräch
Fragen zu Ihrer Immobilie? Wir nehmen uns Zeit.
Ob Kauf, Verkauf, Bewertung oder Finanzierung – besprechen wir Ihre Situation in einem unverbindlichen Termin.
